日期:2020-06-22
我司现就华师图书馆五楼C区中央空调风管改造项目进行公开竞选,有关事项公告如下:
一、项目名称及竞选内容
(一)项目名称:华师图书馆五楼C区中央空调风管改造项目
(二)项目内容
按采购人提供的竞选文件、工程量清单等资料,承包华师图书馆五楼C区中央空调风管改造项目竞选过程中发布的竞选文件所包含的全部内容,具体以竞选文件及相关资料为准。
二、合格投标人资格要求
(一)必须是具有独立承担民事责任能力、在中华人民共和国境内注册的法人;
(二)具备有效的工商营业执照、企业法人组织机构代码证书、税务登记证书(或三证合一);
(三)已办理合法税务登记,具有开具相应增值税专用发票资格;
(四)同时具备以下资质:
1、建筑机电安装工程专业承包叁级或以上资质;
2、建筑装修装饰工程专业承包贰级或以上资质。
(五)投标人近3年内(2017年1月1日至今)完成过质量合格的类似工程项目业绩(需提供合同等相关证明材料复印件);
(六)不接受联合体报价。
三、竞选文件公示
本项目的竞选公告及相关信息公示时间:2020年6月22日至2020年7月13日。在广东省招标投标监管网(网址:http://zbtb.gd.gov.cn/login)、广州大学城能源发展有限公司网站(网址:https://www.gzuci.com/)上发布,并视为有效送达。本公告的修改、补充,在广州大学城能源发展有限公司网站发布。本竞选公告在各媒体发布的文本如有不同之处,以在广州大学城能源发展有限公司网站发布的文本为准。项目相关竞选文件等资料请自行在网站下载。
四、获取竞选文件
获取竞选文件方式:在公示有效期内,工作日北京时间上午9:00至12:00,下午14:00至17:00,可自行在网站下载。
五、递交投标文件
(一)投标单位以密封的形式(一式一份,无需装订)提供投标文件到:广州市番禺区大学城明志街1号信息枢纽楼9楼采购合同部,采购人接受现场递交或邮寄两种方式。
(二)投标文件递交截止时间:2020年7月13日北京时间15时30分前。投标文件信封未密封,或未在骑缝处盖章或签字,或逾期送达的采购人有权不予受理。
六、采购人联系方式:
(一)采购单位:广州大学城能源发展有限公司
(二)联系地址:广州市番禺区大学城明志街1号信息枢纽楼9楼,
联系人:李工,电话:020-39302078,电子邮件:1390208@qq.com
采购单位:广州大学城能源发展有限公司
2020年6月22日
广州大学城能源发展有限公司
华师图书馆五楼C区中央空调风管改造项目
竞选文件
一、项目基本情况
(一)项目名称:华师图书馆五楼C区中央空调风管改造项目
(二)项目地点:广州大学城
(三)采购限价:35.87万元(其中,绿色施工安全防护措施费为29203.54元,暂列金额为25510.64元,此两项费用为不可竞争费用,不可擅自改动,否则将被视为废标。)
(四)项目概况
采购方日前对广州大学城华南师范大学、广州美术学院两所学校的风管破损情况进行了调查,广美目前风管状况正常,华师风管目前损坏最严重的地方是南饭堂和华师图书馆五楼C区,经与华师校方沟通,本次只对华师图书馆五楼C区风管进行改造。
二、合格投标人资格要求
(一)必须是具有独立承担民事责任能力、在中华人民共和国境内注册的法人;
(二)具备有效的工商营业执照、企业法人组织机构代码证书、税务登记证书(或三证合一);
(三)已办理合法税务登记,具有开具相应增值税专用发票资格;
(四)同时具备以下资质:
1、建筑机电安装工程专业承包叁级或以上资质;
2、建筑装修装饰工程专业承包贰级或以上资质。
(五)投标人近3年内(2017年1月1日至今)完成过质量合格的类似工程项目业绩(需提供合同等相关证明材料复印件);
(六)不接受联合体报价。
三、当前设备的运行情况及存在问题

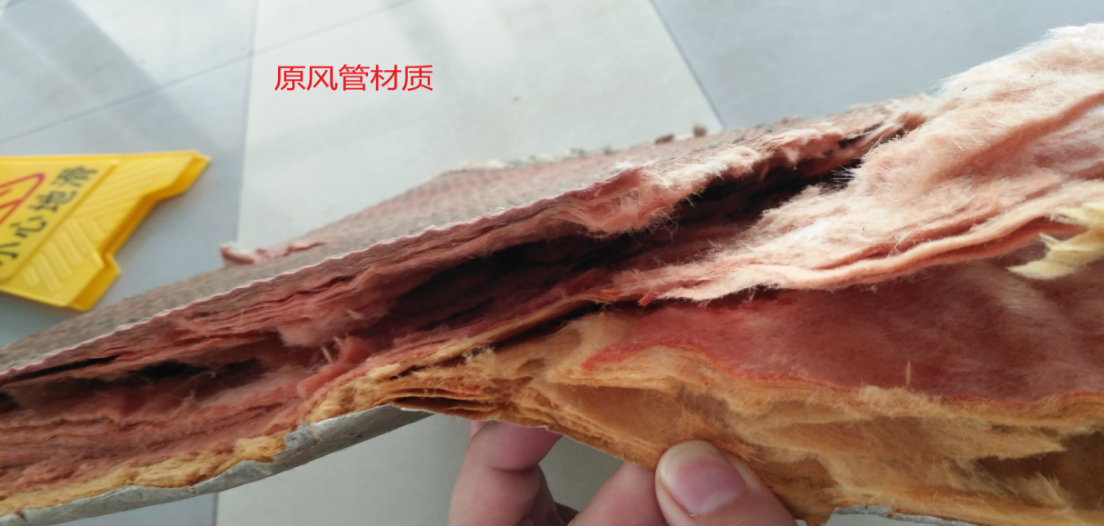

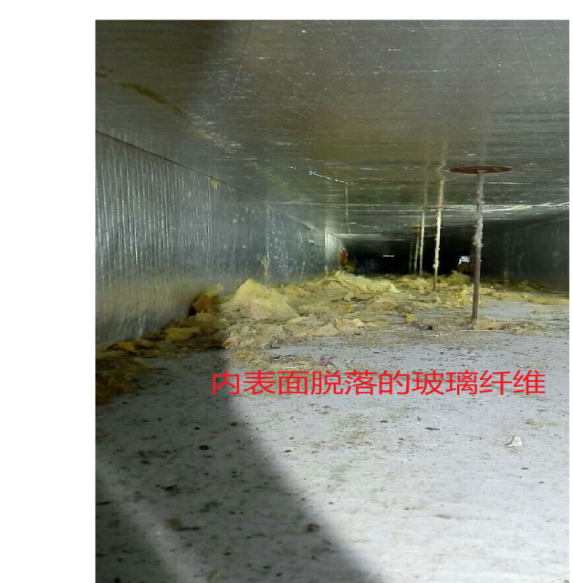

华南师范大学大学城校区五楼C区的卧式风柜运行良好,但风管材质为玻璃纤维板,强度较差,经过多年使用之后经常出现塌陷、破漏、风管构成物脱落等情况,极大影响空调制冷和环境卫生,且风管设计不合理,造成末端出风量少,制冷效果差,投诉增多,因该区域制冷效果差高考评卷已经转移到其他地方,现需对风管进行改造。
四、项目的施工范围及内容
基于以上分析,提出华师图书馆五楼C区风管改造总目标:重新设计两台卧式风柜的出风口为独立出风,拆除原有风管,安装同规格镀锌风管及相应的保温层。
1、工作范围:华南师范大学大学城校区华师图书馆五楼C区,总面积约为1400m2,改造高度距离地面约3m。
2、工作内容:
(1)风管重新设计:风管设计需由专业设计单位重新设计并出具正式图纸文件,重新设计两台卧式风柜的出风口为独立出风,确保达到制冷效果。
(2)吊顶保护性拆卸:由于图书馆吊顶、吊架使用多年,存在一定老化现象,且风管区域附近存在较多管线,需要对其进行保护性拆除,对影响使用的吊架、吊顶、扣板进行更换。
(3)风管拆卸:对旧风管和旧吊架进行拆卸,风管吊架存在一定老化现象,拆除风管过程中需要注意。
(4)风管安装:在地面安装好橡塑保温之后,安装新的吊架,将新风管安装于旧风管原有位置。
(5)吊顶回装:在风管安装完成之后进行吊顶回装,对不能使用的吊顶、吊架进行更换,并完成管道、线路的恢复工作。
五、工程量及材料说明
(一)主要工程量清单
以下工程量仅作参考,投标人应根据下表及结合现场实际情况综合考虑再进行报价。
序号 | 项目编码 | 项目名称 | 单位 | 工程量 | 项目描述 |
| 01 | 装饰工程 |
|
|
|
1 |
| 天花扣板拆卸 | m2 | 1400 | 天花吊顶扣板拆卸 |
2 |
| 框架拆卸 | m2 | 700 | 拆卸扣板上方的框架 |
3 |
| 框架回装 | m2 | 700 | 风管安装完成之后回装扣板上方框架 |
4 |
| 天花扣板回装 | m2 | 1400 | 天花扣板原样回装,可靠安装不脱落,损坏或缺位的扣板要更换同类型,与原扣板颜色一致。 |
| 02 | 风管工程 |
|
|
|
5 |
| 新风管设计 | 项 | 1 | 风管设计需由专业设计单位重新设计并出具正式图纸文件,重新设计两台卧式风柜的出风口为独立出风,确保达到制冷效果。 |
6 |
| 风管拆卸及搬运 | m2 | 722 | 1、 扣板、框架等拆卸完成之后,拆卸旧风管 2、 旧风管等建筑垃圾搬运到合法垃圾站,费用由施工方负责。 |
7 |
| 新风管制作 | m2 | 722 | 1、 镀锌钢板制作不同型号风管及大小风管转接口 2、 转角咬口 3、 角钢法兰连接 |
8 |
| 风管保温 | m2 | 722 | 1、 橡塑保温粘贴面积为600平方米 2、 接缝处黑胶带封口 |
9 |
| 吸声材料安装 | m2 | 50 | 与风机出口连接的风管安装30mm吸声材料,安装长度为1.5m |
10 |
| 风管安装 | m2 | 722 | 风管回装 |
(二)主要材料清单
序号 | 名称 | 材料 | 型号规格 | 单位 | 数量 | 面积计算 |
1 | 镀锌风管 | 镀锌钢板,锌含量不低于80g/ m2 | 1900mm*550mm, | m2 | 25 | 2*(1900+550)/1000*4=25 |
1300mm*400mm, | m2 | 49 | 2*(1300+400)/1000*13=49 | |||
1250mm*400mm, | m2 | 18 | 2*(1250+400)/1000*4=18 | |||
1250mm*320mm, | m2 | 40 | 2*(1250+320)/1000*11=40 | |||
1000mm*320mm, | m2 | 98 | 2*(1000+320)/1000*35=98 | |||
800mm*300mm, | m2 | 67 | 2*(800+300)/1000*28=67 | |||
800*250, | m2 | 72 | 2*(800+250)/1000*32=72 | |||
700mm*250mm, | m2 | 85 | 2*(700+250)/1000*42=85 | |||
600mm*250mm, | m2 | 94 | 2*(600+250)/1000*52=94 | |||
550mm*200mm, | m2 | 65 | 2*(550+200)/1000*40=65 | |||
500mm*150mm, | m2 | 109 | 2*(500+150)/1000*80=109 | |||
小计 |
|
| 722 |
| ||
2 | 吸声材料 | 粗孔泡沫 | 厚30mm | m2 | 50 |
|
3 | 镀锌角钢 | 镀锌钢,锌厚度大于0.065mm | 50*5 | m | 1000 |
|
4 | 散流器 | 铝合金 | 400*400 | 个 | 64 |
|
5 | 橡塑保温棉 |
| 福乐斯或同等品牌,厚20mm | m2 | 722 |
|
6 | 置换原扣板 |
|
| m2 | 100 |
|
|
| 合计 |
|
|
|
|
注:1、工程量清单报价时建议按上述表格人工、材料分开单列报价;
六、技术要求
1、施工工序及施工方法
(1)确定风管位置,在待拆风管下方按照相关支架搭设标准搭设好工作支架平台,最顶层支架做好保护,人员备好全身式安全带,标记好散流器位置。
(2)切断天花用电设备电源(主要是安装于天花处的灯),由电工拆除用电设备线,做好标记,方便回装。
(3)人工保护性拆除扣板,不对装有消防喷头的扣板进行拆除,人工保护性拆除扣板框架。
(4)拆除风机侧螺栓,从风机侧开始拆卸风管,由于风管表面用的是玻璃纤维,要求拆卸人员带口罩。
(5)镀锌风管安装,采用转角咬口,长度方向上采用M6螺母角钢法兰连接,螺丝、法兰等接口用密封胶封口。
(6)保温安装,在镀锌风管表面和橡塑保温棉分别涂上专用胶水,待胶水干一定程度后粘贴,保温棉边缝需要贴胶水粘接,粘接完成之后用黑胶带封缝。
(7)风管安装,将部分风管置于风管支架上固定,散流器安装。
(8)格栅、扣板框架、扣板回装,接电恢复原状。
2、工程质量管理措施及控制要点
(1)角钢法兰的连接螺栓应均匀拧紧,螺母宜在同一侧。风管四角处角件与法兰四角接口的固定应稳固、紧贴、端面平整,相连处不应有大于2mm的连续通缝。
(2)法兰端面粘贴密封胶条并紧固法兰四角螺栓后,方可安装插条或弹簧夹、顶丝卡。弹簧夹、顶丝卡不应松动。
(3)钢板法兰风管的弹性插条、弹簧夹或紧固螺栓应分布均匀,无松动现象,间距不应大于150mm,最外端的连接件距离风管边缘不应大于100mm.
(4)转角咬口采用紧固螺钉或铆钉紧固,间距小于或等于150mm;四角连接处应铆固长度大于60mm的90度贴脚。
3、技术改造施工对运行的影响及安全重点注意事项
施工方需负责与校方协调施工事宜,图书馆五楼C区由施工单位提前跟图书馆负责人协商单独关闭C区进行施工,施工前需要由施工单位与馆方协调把藏书和桌椅移到安全地方,为不影响图书馆正常运营,施工需走楼梯运送材料。
本项目施工中的旧风管破损严重,有塌陷风险,扣板年久失修,容易掉落,施工中的旧风管材质为玻璃纤维板,对人体有害,施工人员需佩戴口罩。
七、工程施工注意事项
1、安全第一。服从采购方及校方的安全管理规章制度,严格执行。
2、施工时,注意成品保护(如破坏须无偿修复),充分考虑拆除作业对现有物品的损害,并进行修复,必要时采取围护、覆盖等有效措施。
3、包建筑垃圾外运,完工后场地清理。
4、充分考虑现场施工作业条件,如施工作业时间段、原材料水平+垂直运输、空间狭小、净高等。
5、指定专人为项目安全责任人,全面负责本项目安全生产管理工作,逐级落实安全生产责任制。
6、针对现场可能发生的应急情况,制定的相关应急预案,主要预案应包括:触电事故应急处理预案、火灾事故应急处理预案、外伤急救措施等。
八、项目工期、质量要求、验收标准及质保期
(一)项目工期
本项目总工期为31日历天,自项目进场手续审批通过次日起算。
施工步骤 | 施工时间(天) |
吊顶拆卸 | 4 |
风管拆卸及搬运 | 5 |
风管安装 | 12 |
吊顶回装 | 10 |
总计 | 31 |
(二)质量要求
项目要达到的质量要求:选用材料必须是环保材料及满足国家标准要求。
(三)验收标准
项目验收按满足《通风与空调工程施工质量验收规范》GBJ50243-2002、《通风管道技术规程》JGJ141-2004、《工业金属管道工程施工及验收规范》GB50236-98及国家和行业相关的其他质量验收标准要求执行。
(四)质保期及质保期内需履行的特殊义务:质保期2年。
九、工程费用及支付方式
(一)本工程采用综合单价包干,包工、包料、包工期、包质量、包安全、包安全文明施工、包验收、包调试、包结算、包资料整理、包综合治理等完成本项目的全部费用,工作全部完工后由双方进行工程量的核实和验收,以实际工程量进行结算。
(二)本项目的综合单价包含投标人按施工现场现状及施工环境根据采购人要求完成项目工作所需的全部人工、材料、工具、机具、利润、风险等费用。综合总报价应包含相关措施费用及税费等费用、合同实施过程中应预见和不可预见费用等等。
(三)合同付款按施工进度支付,具体为:
1、形象进度完成30%时,甲方收到乙方请款资料后15个工作日内支付工程款至合同暂定总价的15%。
2、形象进度完成60%时,甲方收到乙方请款资料后15个工作日内支付工程款至合同暂定总价的40%。
3、形象进度完成80%时,甲方收到乙方请款资料后15个工作日内支付工程款至合同暂定总价的60%。
4、项目全部完工并竣工验收合格并按甲方要求完成合同结算手续后,甲方收到乙方请款资料后15个工作日内支付工程款至合同结算总造价的95%。
5、质保期期满且乙方质保期义务按要求履行完毕后,甲方收到乙方请款资料后15个工作日内付清余款(不计利息)。
6、每次付款前乙方开具符合国家税务规定的等额合格的增值税专用发票给甲方。乙方晚于付款期限提供的,甲方付款期限相应顺延。
十、投标文件
根据甲方要求的投标文件格式,进行密封报价(盖章)。投标文件应包含以下内容:
(一)商务部分(提供复印件,并加盖公章)
1、有效的企业工商营业执照、企业法人组织机构代码证书、税务登记证书(或三证合一);
2、供应商调查表(格式见附件2)
3、法定代表人证明书、法定代表人授权委托书原件(格式见附件3和附件4);
4、有效的资质证书和安全生产许可证;
5、本工程拟派项目负责人简历表(包括姓名、部门和职务、所学专业和毕业院校名称及毕业时间、主要资历、经验及承担过的类似项目,获得认证资质证书及复印件);
6、近3年内(2017年1月1日至今)完成过质量合格的类似工程项目业绩(需提供合同等相关证明材料复印件);
7、投标人认为有必要的其他资质等材料复印件。
(二)技术部分(格式自定,加盖公章)
施工方案:施工单位应充分了解现场条件,并针对本项目制定切实可行的施工方案,包括但不限于:
1、总体实施方案;
2、实施进度计划和工期承诺书;
3、确保实施进度的技术和组织措施;
4、确保安全文明施工的技术和组织措施;
5、投入的机械设备;
6、投标人认为其它需要说明的文字。
(三)价格文件(加盖公章)
1、报价一览表及投标报价汇总表(格式见附件1),其中,绿色施工安全防护措施费为29203.54元,暂列金额为25510.64元,此两项费用为不可竞争费用,不可擅自改动,否则将被视为废标。
2、报价明细表:采用工程量清单计价,按本竞选文件所附工程量清单报价,并以此作为结算依据,包括但不限于工程量清单各项目单价及综合总报价,并注明未含税总价、税率和含税总价。
十一、评标方法
本项目采用经评审的最低投标价法确定中标候选人。同时通过投标人资格审查(见附件5)和投标文件有效性审查(见附件6)后,各投标人按有效投标报价由低至高的顺序依次排列,排名第一为第一中标候选人。投标人实行信用评价管理,具体见附件7和附件8。
十二、勘踏现场
投标人有必要勘踏现场,充分了解清楚施工现场的环境和要求,以便投标人获取那些须投标人自己负责的有关编制投标文件和签署合同所涉及现场所有的资料。一旦中标,这种考察即被认为其结果已在中标文件中得到充分反映。考察现场的费用由投标人自己承担,如因对现场不了解导致报价的失误,由投标人承担。
目前因疫情原因,进入学校内部踏勘现场需提前向学校递交名单申请,请有意向的投标人于2020年6月28日12:00前将本单位踏勘现场人员名单发送至:1390208@qq.com,邮件标题注明:华师图书馆五楼C区中央空调风管改造项目现场踏勘人员名单+(投标人名称),勘踏现场时间:2020年6月30日10:00时,集中地点:广州市番禺区大学城明志街1号信息枢纽楼一楼西门。勘踏现场联系人梁工,联系电话:020-39302021。投标人未在规定时间勘踏现场的,甲方不再另行组织,由投标人自行前往勘踏。
十三、递交投标文件
(一)投标单位以密封的形式(一式一份,无需装订)提供投标文件到:广州市番禺区大学城明志街1号信息枢纽楼9楼采购合同部,甲方接受现场递交或邮寄两种方式。
(二)投标文件递交截止时间:2020年7月13日北京时间15时30分前。递交的投标文件或投标文件信封未密封,或未在骑缝处盖章或签字,或逾期送达的甲方有权不予受理。
十四、本竞选文件在广东省招标投标监管网(网址:http://zbtb.gd.gov.cn/login)、广州大学城能源发展有限公司网站(网址:https://www.gzuci.com/)同时发布。本竞选文件在各媒体发布的文本如有不同之处,以在广州大学城能源发展有限公司网站发布的文本为准。
十五、采购人地址和联系方式
采购人:广州大学城能源发展有限公司
联系地址:广州市番禺区大学城明志街1号信息枢纽楼9楼
联系人:李工
联系电话:020-39302078

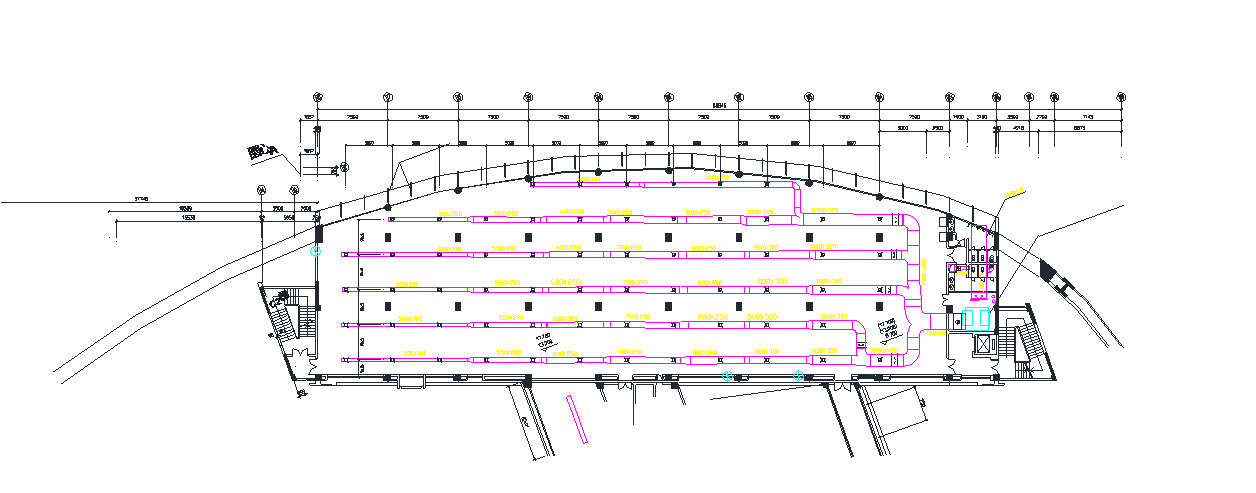

附图:《现场风管图纸》
附件:1、报价一览表
2、供应商调查表
3、法定代表人身份证明书
4、法定代表人授权委托证明书
5、投标人资格审查表
6、投标文件有效性审查表
7、公开竞选供应商信用评价
8、供应商信用指标及评价标准
采购人:广州大学城能源发展有限公司
2020年6月22日
附图:现场风管图纸
附件1
报价一览表
项目名称:华师图书馆五楼C区中央空调风管改造项目
序号 | 项目名称 | 投标价(单位:人民币元) | |
1 | 投标总价 | 大写: 小写: | |
2 | 投标工期 |
| |
3 | 工程质量标准 |
| |
4 | 保修期限 |
| |
5 | 拟委派的项目 负责人 | 姓名 |
|
技术职称 |
|
注:(1)投标总价为人民币报价。
(2)投标总价是所有需采购人支付的本次项目采购的金额总数,应包括竞选文件要求的全部内容,投标人完成本项目(如果中标)所必须的所有成本费用和投标人应承担的一切税费,包括但不限于全部人工费、材料、设备、工具、机具、安装运输、规费、措施费、合理利润、管理费、税费等及清理现场的费用、合同实施过程中应预见和不可预见费用等等。
(3)若用小写表示的金额和用大写表示的金额不一致,以大写表示的金额为准。
投标人名称(盖章):
日期:2020年 月 日
附件2
供应商调查表 | |||||
项目名称:华师图书馆五楼C区中央空调风管改造项目 | |||||
供应商名称 |
| 法人代表 |
| ||
详细地址 |
| 邮 编 |
| ||
成立日期 |
| 营业执照号码 |
| 发证机构 |
|
固定电话号码 |
| 传真号码 |
| 注册资金 |
|
公司类型 |
| 机构性质 |
| ||
项目联系人 |
| 联系电话 |
| ||
经营范围 |
| ||||
序号 | 资质证书(认证项目)名称 | 发证机关 | |||
1 |
|
| |||
2 |
|
| |||
3 |
|
| |||
|
|
| |||
主要服务行业 |
| 主要客户 |
| ||
近三年类似业绩 | |||||
序号 | 服务单位 | 项目内容 | |||
1 |
|
| |||
2 |
|
| |||
3 |
|
|
投标单位(盖章):
日期:2020年 月 日
附件3
法定代表人身份证明书
在我单位任 职务,是我单位法定代表人,身份证号为 ,特此证明。
(单位盖章)
日期:2020年 月 日
单位通信地址:
邮政编码: 单位联系电话:
附:法定代表人身份证正反面或其他身份证明材料复印件
附件4
法定代表人授权委托证明书
兹授权(委托代理人姓名)为我方委托代理人,其权限是:办理广州大学城能源发展有限公司组织的“华师图书馆五楼C区中央空调风管改造项目”的投标和合同执行,以我方的名义处理一切与之有关的事宜。
本授权书自年月日签章之日起生效,特此声明。
附:代理人性别: 年龄: 职务:
身份证号码:
(营业执照等)注册号码:
企业类型:
经营范围:
附:被授权人有效身份证正反面或其他身份证明材料复印
(单位盖章):
法定代表人(签字或盖章):
被授权人(签字或盖章):
日期: 2020年 月 日
说明:法定代表人亲自办理投标事宜的,无需提交本证明书。
附件5
投标人资格审查表
项目名称:华师图书馆五楼C区中央空调风管改造项目
序号 | 评审内容 | 备注 |
1 | 具备有效的工商营业执照、企业法人组织机构代码证书、税务登记证书(或三证合一)(复印件盖章) |
|
2 | 法定代表人证明书原件或法定代表人授权委托书原件 |
|
3 | 同时具备(1)建筑机电安装工程专业承包叁级或以上资质; (2)建筑装修装饰工程专业承包贰级或以上资质。 |
|
4 | 有效的安全生产许可证(复印件盖章) |
|
5 | 投标人近3年内(2017年1月1日至今)完成过质量合格的类似工程项目业绩(需提供合同等相关证明材料复印件) |
|
| 评审结论(通过/不通过) |
|
注:
1.投标人分栏中填写“√”表示该项符合竞选文件要求,“×”表示该项不符合竞选文件要求,“○”表示无该项内容;
2.经评标委员会审核后,出现一个“×”的结论为“不通过”,即按废标处理。
3.表中全部条件满足为“通过”,同意进入下一阶段评审。
4.如对本表中某种情形的评委意见不一致时,以评标委员会过半数成员的意见作为评标委员会对该情形的认定结论。
评委签名:
日 期:2020年 月 日
附件6
投标文件有效性审查表
项目名称:华师图书馆五楼C区中央空调风管改造项目
序号 | 评审内容 | 投标人 |
1 | 投标文件未按竞选文件的规定密封、盖章和签署; |
|
2 | 投标文件未按竞选文件规定的格式填写,内容不全或关键字迹模糊、无法辩认; |
|
3 | 对同一竞选项目出现两个或以上的投标报价,且没声明哪个有效; |
|
4 | 投标总报价高于采购限价; |
|
5 | 投标总报价低于企业自身成本; |
|
6 | 工期不满足竞选文件要求的; |
|
7 | 施工方案或施工组织设计未响应竞选文件中已明确必须要作实质性响应的内容; |
|
8 | 投标文件附有采购人不能接受的条件; |
|
9 | 不符合竞选文件中规定的其他实质性要求。 |
|
| 评审结论(通过/不通过) |
|
注:
1.投标人分栏中填写“√”表示该项符合竞选文件要求,“×”表示该项不符合竞选文件要求,“○”表示无该项内容;
2.经评标委员会审核后,出现一个“×”的结论为“不通过”,即按废标处理。
3.表中全部条件满足为“通过”,同意进入下一阶段评审。
4.如对本表中某种情形的评委意见不一致时,以评标委员会过半数成员的意见作为评标委员会对该情形的认定结论。
评委签名:
日 期:2020年 月 日
附件7
公开竞选供应商信用评价
一.、信用评价,是指采购人对参加公开竞选采购的供应商的诚信度和履约进行鉴别和打分。
二.、供应商信用评价内容
供应商信用综合评价根据《供应商信用指标和评价标准》(附件8)进行评价。信用综合评价内容为评价年度周期内供应商的信用表现,包括良好行为和不良行为两个方面。
三、评价结果应用
(一)公开竞选采购项目可在各评标办法中应用供应商信用评价评标。
(二)采用经评审的最低价投标法评标的,在推荐中标候选人时,应对通过资格和有效性评审的投标人按照评标价进行排序,即:评标价=有效报价×(1-信用系数),信用系数计取方法见附件8,供应商第一次参与投标的,信用系数按0计算。当出现二个或二个以上投标人的评标价的取值相同时,由评委会随机抽取确定。
(三)综合评分法
1、采用综合评分法评标的,采购项目的评标总分为100分,投标供应商得分由商务评分、技术评分、价格评分组成,其中价格评分中的评标价引用信用系数计算确定,即:评标价=有效报价×(1-信用系数),联合体参与投标的,按联合体企业中最低供应商信用系数认定。
2、当出现二个或二个以上投标人的总得分相同时,由评委会随机抽取确定。
四、违约处理
(一) 排序第1位的供应商出现以下情形的,将暂停其公开竞选资格6个月:中标、确定为合同供方/承包人后,无正当理由拒绝履行合同和有关承诺的,或擅自变更、中止(终止)合同的。
(二)供应商出现下列情形之一的,甲方有权暂停其公开竞选资格1年:
1、实际提供的有关产品性能指标或技术服务能力或施工质量明显低于报价响应时承诺的;
3、一年内供应商在采购项目中累计履约评价为不合格2次的;
3、供应商提供虚假材料或与其它供应商恶意串通谋取成交的;
4、发生其他违规或违约情况,造成严重损害的;
5、其它经采购人认定的。
附件8
供应商信用指标及评价标准
项目 | 子项 | 评价标准 |
良好行为 | 供应商按约定履行合同受到奖励的 | 每发生1次,自认定之日起一年内信用系数加2%, |
不良行为 | 供应商提供虚假材料或与其它供应商恶意串通谋取中标、成交的; | 严重不良行为,每发生1次,自认定之日起一年内信用系数扣5% |
中标、确定为合同供方/承包人后,无正当理由拒绝履行合同和有关承诺的,或擅自变更、中止(终止)合同的; | ||
实际提供的有关产品性能指标和技术服务能力、施工质量明显低于采购响应文件或竞选时的承诺的; | ||
中标、成交后,将合同转包给其他供应商的; | ||
中标、成交后,将合同擅自分包给其他供应商的; | 一般不良行为,每发生1次,自认定之日起一年内信用系数扣2% | |
开标后擅自撤回采购相应文件,影响采购活动继续进行的; | 轻微不良行为,每发生1次,自认定之日起一年内信用系数扣1.25% | |
供应商因未按约定履行合同受到违约处罚的。 |
备注:
1. 供应商信用系数每个评价年度周期的初评按0计算。
2. 经采购人批准认定的同一供应商良好行为或不良行为,在评价年度周期内信用系数可累加计算。供应商在一个评价年度周期内未发生任何信用系数扣罚的,在下一个评价年度周期内初评信用系数的基础上奖励加3%,连续两个评价年度周期内未发生任何信用系数扣罚的,在下一个评价年度周期内初评信用系数的基础上奖励加5%,连续三个及以上评价年度周期内未发生任何信用系数扣罚的,在下一个评价年度周期内初评信用系数的基础上奖励加8%。
附件:1.华师图书馆五楼C区中央空调风管改造项目竞选公告.docx
2.华师图书馆五楼C区中央空调风管改造项目竞选文件.docx
